مدیریت زمانبندی در پروژههای صنعت ساخت یکی از ارکان اصلی موفقیت پروژه است که نیازمند دقت، شفافیت و استفاده از ابزارهایی مانند Microsoft Project است. مفهوم وقفه یا Lag مثبت (Positive Lag) بهعنوان یکی از ابزارهای کلیدی در مدیریت وابستگیهای زمانی بین فعالیتها، نقش مهمی در تأمین الزامات فنی، کیفی و ایمنی پروژه ایفا میکند. Lag مثبت به فاصله زمانی مشخصی اشاره دارد که بهصورت عمدی بین پایان یک فعالیت پیشنیاز و شروع فعالیت وابسته اعمال میشود. این مقاله با رویکردی تخصصی به تشریح مفهوم Lag مثبت، اهمیت مستندسازی آن و روشهای عملی و یکپارچه برای ثبت این تاخیرات در نمودار گانت MSP میپردازد تا راهنمایی جامع و کاربردی برای مدیران پروژه بهمنظور بهبود شفافیت و کارایی برنامهریزی ارائه نماید (برای آشنایی بیشتر با اصول مدیریت پروژه به مقاله مدیریت پروژه چیست؟ مراجعه کنید).
Lag مثبت معمولاً در روابط وابستگی از نوع پایان به شروع (Finish-to-Start) که رایجترین نوع وابستگی در پروژههای صنعت ساخت است، استفاده میشود. برخلاف تعجیل که برای تسریع در اجرای فعالیتها به کار میرود، Lag مثبت به دلایل فنی، کیفی یا ایمنی، مانند نیاز به زمان برای عملآوری مصالح یا انجام تستهای استاندارد، اعمال میگردد.
برای درک بهتر، چند مثال کاربردی ارائه میشود:
- عملآوری بتن: پس از بتنریزی در یک سازه، نیاز به دوره عملآوری (Curing) است که معمولاً بین ۷ تا ۲۸ روز طول میکشد. این دوره بهعنوان lag مثبت بین فعالیتهای «بتنریزی» و «باز کردن قالبها» ثبت میشود.
- وقفه پس از نصب دیوارهای خشک: پس از نصب دیوارهای خشک، زمانی برای خشکشدن بتونه و آمادهسازی سطح برای رنگآمیزی لازم است که بهصورت lag مثبت در زمانبندی لحاظ میشود.
- وقفه پس از نصب تجهیزات صنعتی: در پروژههای صنعتی، پس از نصب تجهیزات، یک دوره آزمایش و تنظیم اولیه مورد نیاز است که بهعنوان Lag مثبت اعمال میشود.
این مثالها نشاندهنده ضرورت Lag مثبت در حفظ کیفیت و ایمنی پروژه هستند. بااینحال، استفاده نادرست یا بیش از حد از آن میتواند به پیچیدگی برنامهریزی، افزایش مدتزمان پروژه یا سوءتفاهم بین اعضای تیم منجر شود. ازاینرو، مستندسازی دقیق و شفاف از Lag مثبت امری ضروری است (برای کسب اطلاعات بیشتر به مقاله مقدمهای بر تحلیل تاخیرات با استفاده از نرمافزار MSP مراجعه کنید) .
توجه: در این مقاله، بر اساس منبع ارائهشده، برخی فعالیتها از جمله عملآوری بهصورت وقفه (Lag) در نظر گرفته شدهاند که این رویکرد از منظر برنامهریزی و زمانبندی صحیح نیست. تأکید میشود که فعالیتهایی مانند عملآوری، که دارای تخصیص منابع و بار مالی هستند، بهصورت فعالیت مستقل در برنامه زمانبندی گنجانده شوند. زیرا Lagها امکان تخصیص هزینه نداشته و استفاده از آنها منجر به خطا در گزارشگیری منابع و تحلیلهای هزینهای پروژه میگردد.
مستندسازی Lag مثبت به دلایل متعددی در مدیریت پروژههای صنعت ساخت حیاتی است:
- شفافیت و وضوح: توضیح دلایل lag مثبت به اعضای تیم و ذینفعان امکان درک بهتر منطق زمانبندی را فراهم میکند و از ابهامات جلوگیری میکند.
- پشتیبانی از ممیزی پروژه: مستندات دقیق در زمان بازرسی یا ممیزی، تصمیمات برنامهریزی را توجیه میکنند.
- بهبود هماهنگی تیمی: نمایش بصری وقفهها روی نمودار گانت، اطلاعات را بهصورت قابلفهم و در دسترس همه قرار میدهد.
- مدیریت ریسکهای زمانی: مستندسازی صحیح به شناسایی و کاهش ریسکهای مرتبط با زمانبندی کمک میکند.
مستندسازی بصری روی نمودار گانت به دلیل ارائه مستقیم و فوری اطلاعات، بهویژه در پروژههای پیچیده با وابستگیهای متعدد، یکی از مؤثرترین روشها محسوب میشود. در ادامه، به بررسی نحوه افزودن گرافیک و متن به نمودار گانت در MSP برای مستندسازی lag مثبت میپردازیم.

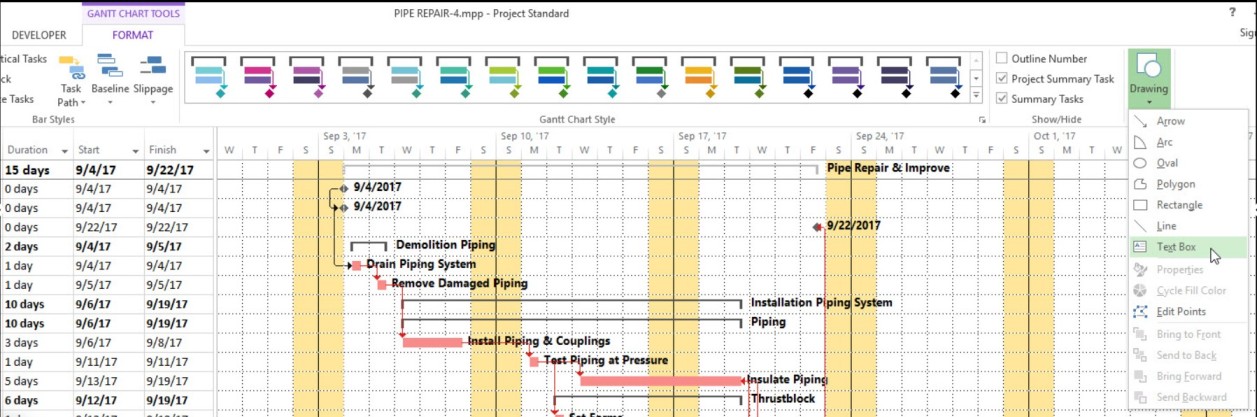

MSP دارای قابلیتهای ابتدایی برای ترسیم است که به کاربران امکان میدهد گرافیک و متن به نمودار گانت اضافه کنند. یافتن این قابلیتهای ترسیم گاهی برای کاربران چالشبرانگیز است. این ابزارها در زبانه Format و در گروه نوارابزار Drawing در سمت راست قرار دارند. برای مستندسازی lag مثبت، نیاز به درج یک فلش و یک کادر متنی (Text Box) داریم. هر دو گزینه فلش و کادر متنی در منوی کشویی Drawing مطابق شکل ۱ قابلدسترسی هستند.

شکل ۱. منوی Drawing در نرمافزار MSP

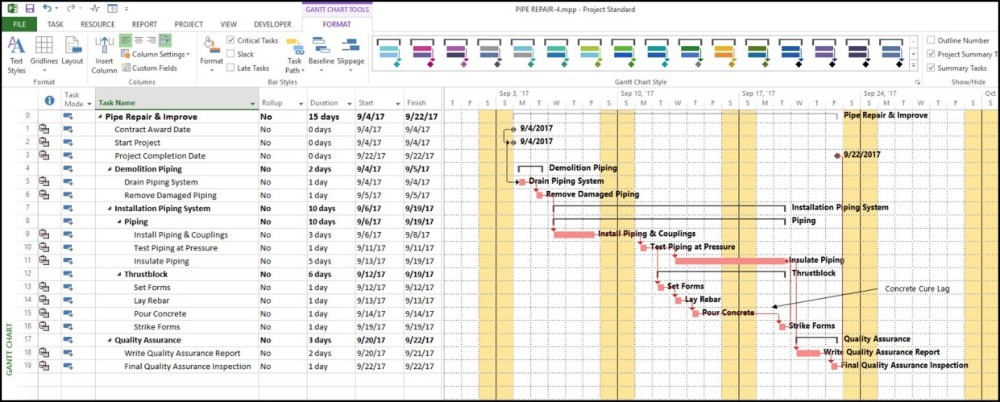

در شکل ۲، مشاهده میکنید که چگونه lag مثبت بین فعالیتهای «بتنریزی» و «باز کردن قالبها» بهصورت مستقیم روی نمودار گانت مشخص شده است.

شکل ۲. نمایش lag مثبت روی نمودار گانت
همچنین، میتوان یادداشتی به فعالیتهای دارای وقفه اضافه کرد تا وقفه مربوطه را مستند کرد. بااینحال، مشخصکردن lag مثبت بهصورت مستقیم روی نمودار گانت (شکل 2)، توضیحات را در مرکز توجه قرار میدهد و به همین دلیل ممکن است گزینه بهتری باشد.
برای مستندسازی مؤثر و یکپارچه وقفه مثبت در MSP، ترکیبی از ابزارهای بصری و متنی میتواند به ایجاد سیستمی جامع و شفاف منجر شود. این فرایند شامل روشهای پیشرفته، مراحل عملی و بهترین شیوههاست که بهصورت یکپارچه در ادامه شرح داده میشود.
- یادداشتهای فعالیت (Task Notes): افزودن یادداشتهای متنی به فعالیتها امکان ثبت جزئیات فنی، مانند دلیل وقفه یا استانداردهای مربوطه، را فراهم میکند. برای این منظور، روی فعالیت مدنظر کلیک راست کرده و گزینه Notes را انتخاب کنید. این روش برای مستندسازی اطلاعات تکمیلی که ممکن است روی نمودار گانت قابلنمایش نباشد، ایدهآل است.
- ستونهای سفارشی (Custom Fields): ایجاد ستونهای سفارشی در جدول MSP، مانند «دلیل وقفه » یا «مدت وقفه»، امکان تحلیل و گزارشگیری دقیقتر را فراهم میکند. این ستونها میتوانند برای فیلترکردن فعالیتهای دارای lag مثبت یا ارائه گزارش به ذینفعان استفاده شوند.
- گزارشهای گرافیکی و جدولی: MSP قابلیت تولید گزارشهایی مانند Tracking Gantt یا Resource Usage را دارد که میتوانند lag مثبت و تأثیرات آنها را بهصورت بصری یا عددی نمایش دهند. این گزارشها برای جلسات بازبینی یا ارائه به کارفرما مناسب هستند.
- Hyperlink به مستندات خارجی: در صورت وجود استانداردهای فنی یا اسناد پشتیبان، میتوان از قابلیت Hyperlink در MSP برای ارجاع به این مستندات استفاده کرد که به غنای مستندسازی میافزاید.
جمعبندی مستندسازی lag مثبت در MSP
lag مثبت ابزاری مؤثر در مدیریت زمانبندی پروژههای صنعت ساخت است که با استفاده صحیح، به بهبود کیفیت، ایمنی و کارایی پروژه کمک میکند. مستندسازی دقیق و یکپارچه این lagها با استفاده از ابزارهای بصری و متنی مایکروسافت پراجکت، شفافیت و هماهنگی را در تیم پروژه افزایش میدهد. با بهرهگیری از روشهای پیشرفته، مراحل عملی و بهترین شیوههای شرح داده شده، مدیران پروژه میتوانند سیستمی جامع برای ثبت lag مثبت ایجاد کنند که نهتنها الزامات فنی و کیفی پروژه را برآورده میکند، بلکه زمینهساز اجرای موفق پروژه با حداقل ریسکهای زمانی میشود. این رویکرد، با تاکید بر شفافیت و هماهنگی، به بهبود ارتباطات و جلباعتماد ذینفعان کمک میکند (برای آشنایی بیشتر با Microsoft Project به مقاله راهنمای گامبهگام برای کسب بیشترین تخصص در (Microsoft Project - MSP) مراجعه کنید).
در این مقاله به سؤالات زیر پاسخ داده شده است
1. Lag مثبت چیست و در چه مواردی کاربرد دارد؟
2. چرا مستندسازی Lag مثبت در پروژههای صنعت ساخت مهم است؟
3. چگونه میتوان Lag مثبت را در MSP مستند کرد؟
جایگاه این مبانی در موسسه ACEMI
باتوجهبه اهمیت نرمافزار Microsoft Project در برنامهریزی، زمانبندی و کنترل پروژه، در نقشه راه مدیریت ساخت موسسه ACEMI، دوره آموزش نرمافزار Microsoft Project در مدیریت پروژه و آموزش جامع Microsoft Project (همراه با پروژه واقعی) در سطح مهارتهای سخت (سطح کارشناسی و اجرایی) ارائه میشود. برای کسب اطلاعات بیشتر درباره دورهها و سرفصلهای ارائه شده ، نحوه و زمان برگزاری میتوانید به تقویم آموزشی در وبسایت موسسه ACEMI مراجعه نمایید.
[1] tensix.com/Documenting positive lag in Microsoft project.
